La Galleria di Base del Brennero (BBT) costituisce uno dei progetti sotterranei più complessi mai affrontati dal settore dell'ingegneria civile in Europa. L'opera, progettata per stabilire un collegamento ferroviario diretto a bassa quota sotto la catena alpina tra Fortezza e Innsbruck, affronta la sua fase decisiva con il completamento dello scavo attraverso la Faglia Periadriatica. Questa complessa struttura tettonica rappresenta il maggiore elemento di discontinuità geologica delle Alpi, dividendo la placca eurasiatica da quella adriatica e imponendo soluzioni geotecniche calibrate per condizioni di forte sollecitazione meccanica.
La geologia della Faglia Periadriatica e la sfida geotecnica
Dal punto di vista geologico, la Faglia Periadriatica (nota anche come linea periadriatica) si presenta come una fascia di deformazione ad ampiezza variabile, caratterizzata da ampie zone di roccia fortemente milonitizzata, cataclasiti, kakiriti e materiale argilloso derivante dalla cataclasi intensiva dei massicci rocciosi circostanti. Nell'area attraversata dal tracciato sotterraneo del Brennero, il contrasto tra le unità austroalpine a nord e quelle sudalpine a sud genera variazioni repentine del modulo elastico del terreno e dello stato tensionale ammissibile.
Le condizioni sotterranee in prossimità della faglia impongono il superamento di gravi criticità: pressioni idrostatiche elevate, convergenze sferiche o asimmetriche del cavo, drenaggi massivi imprevisti ed eventi di spinta della roccia plastificata (il fenomeno del cosiddetto squeezing). La progettazione esecutiva ha dovuto integrare modelli numerici tridimensionali complessi per prevedere il comportamento ammissibile dello scavo e guidare gli interventi di pre-consolidamento.
Per stabilizzare l'ammasso roccioso prima dell'avanzamento del fronte, le squadre d'ingegneria hanno fatto ricorso a sistematici interventi di consolidamento preventivo. Iniezioni di miscele cementizie a micro-fine ed epossidiche a elevata penetrazione sono state eseguite attraverso perforazioni sub-orizzontali a raggio convergente, creando un guscio protettivo attorno alla sezione di scavo. Tale consolidamento ha ridotto le permeabilità locali e incrementato le caratteristiche di resistenza a taglio della massa rocciosa deformata.
Tecnologia di scavo: le frese meccaniche TBM nel cunicolo esplorativo

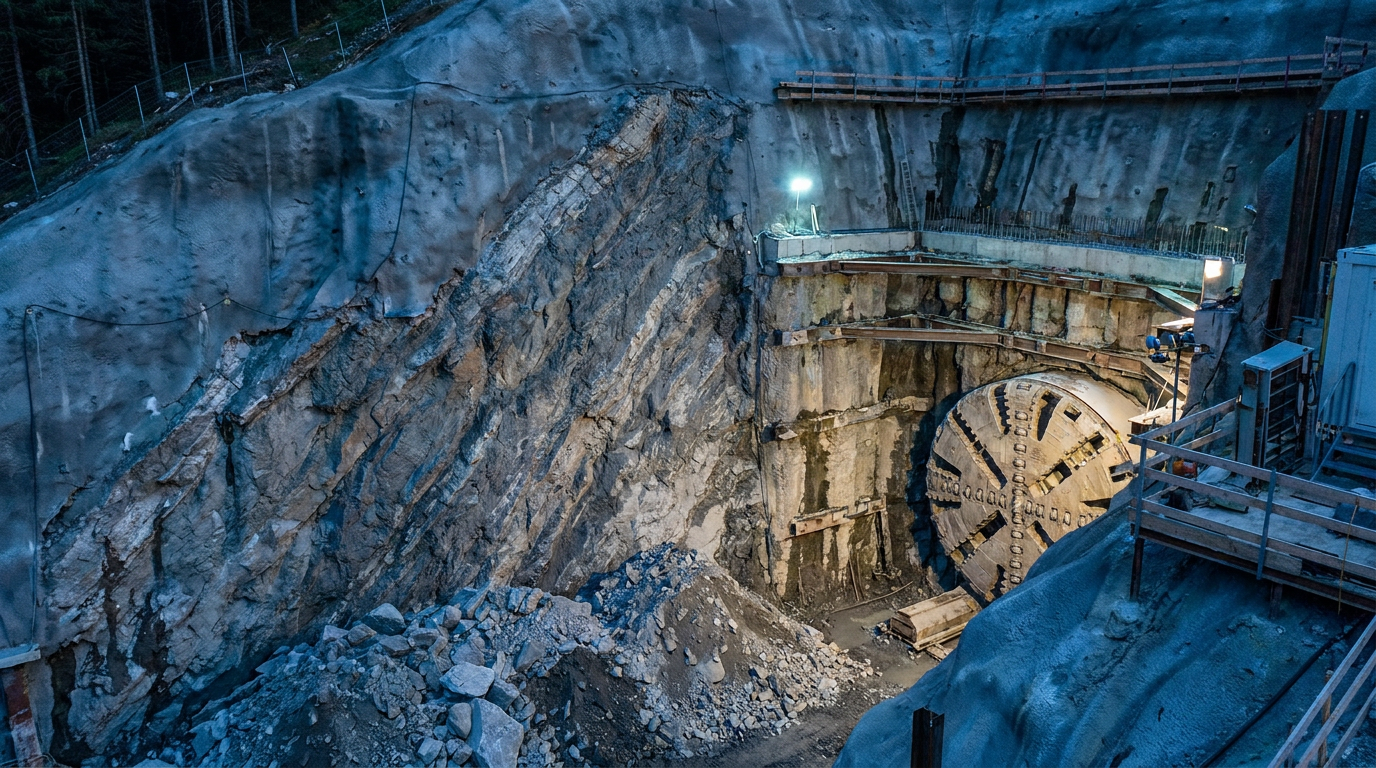

Nel cunicolo di esplorazione sud, lo scavo ha visto l'impiego determinante delle frese meccaniche a piena sezione (TBM - Tunnel Boring Machine). Una macchina da dieci metri di diametro ha operato direttamente a ridosso dei settori più critici della faglia. Operando all'interno di un ambiente illuminato da potenti proiettori industriali a LED ad alta resa cromatica, le squadre tecniche hanno potuto verificare costantemente lo stato della testa fresante, l'usura degli utensili a disco e le deformazioni del fronte di scavo.
La fresa impiegata è stata progettata con uno scudo a configurazione variabile, capace di passare da una modalità aperta in roccia competente a una modalità chiusa o semichiusa in presenza di terreno plastico o spingente. La pressione sul fronte è stata controllata mediante sistemi di spinta oleodinamica di alta precisione, coordinati con l'installazione immediata del rivestimento definitivo in conci prefabbricati in calcestruzzo armato ad alta resistenza.
Il cunicolo esplorativo, situato a una quota inferiore di circa 12 metri rispetto ai due tubi principali a binario singolo, svolge una triplice funzione fondamentale: consente la caratterizzazione geologica di dettaglio prima del passaggio delle frese di diametro maggiore, gestisce il drenaggio delle acque sotterranee durante la fase di cantiere e fungerà, a opera completata, da canale di scarico per i sistemi di ventilazione e manutenzione.
Geometria e architettura delle opere sotterranee
Il sistema complessivo della Galleria di Base del Brennero si estende per oltre 230 chilometri totali di gallerie, considerando le due canne principali, il cunicolo esplorativo, le gallerie di accesso laterali, le stazioni elettriche sotterranee e le trasversali di collegamento. Le canne principali presentano una sezione circolare con diametro interno utile di circa 8,1 metri e sono disposte a una distanza interasse di circa 70 metri l'una dall'altra.
Ogni 333 metri, i due tubi principali sono collegati da traversi pedonali di sicurezza (i cross-passages) che garantiscono le vie di fuga e l'alloggiamento degli impianti di servizio tecnologico. Presso la faglia, la geometria dei rivestimenti è stata modificata per includere centine metalliche deformed-yieldable (ovvero a snodo screvole) capaci di assorbire le deformazioni differenziali senza crolli strutturali del guscio primario di spritzbeton (calcestruzzo proiettato rinfiancato con fibre d'acciaio).
L'integrità strutturale nei punti di transito tra differenti domini tettonici è monitorata da una rete densa di sensori. Estensometri multibase, celle di carico sulle centine, piastre di convergenza ottica e cavi a fibra ottica annegati nel getto di prima fase registrano in tempo reale le variazioni di pressione e le micro-deformazioni millimetriche della struttura sotterranea.
La riorganizzazione della logistica transalpina sulla linea Verona-Innsbruck
La Galleria di Base del Brennero si inserisce come opera chiave nel corridoio Scandinavian-Mediterranean della rete transeuropea dei trasporti (TEN-T). L'obiettivo primario dell'infrastruttura è l'eliminazione dei colli di bottiglia causati dalle elevate pendenze della linea storica del Brennero, costruita a metà del XIX secolo con livelli di inclinazione che raggiungono il 26 per mille.
Il nuovo tracciato sotterraneo azzera tali dislivelli critici, riducendo la pendenza massima a valori inferiori al 12 per mille e consentendo la configurazione di una vera e propria linea di pianura sotterranea (con quota massima nel punto di valico ridotta a circa 790 metri sul livello del mare, contro i 1.371 metri della linea storica). Ciò permetterà la circolazione di treni merci più lunghi e dal tonnellaggio nettamente superiore: composizioni fino a 2.000 tonnellate trainate da un unico locomotore, con una riduzione sostanziale dei costi energetici e operativi per le imprese ferroviarie.
Entro la fine del decennio, il completamento della galleria e dei relativi lotti d'accesso sulla tratta Verona-Fortezza e fino a Innsbruck rivoluzionerà la logistica dei trasporti tra Italia, Austria e Germania. I tempi di percorrenza per i treni passeggeri tra Fortezza e Innsbruck scenderanno dagli attuali 80 minuti a circa 25 minuti. Il traffico merci pesante subirà un trasferimento progressivo dalla sede stradale dell'autostrada A22 alla rete ferrata, aumentando l'efficienza della catena di approvvigionamento industriale nell'Europa centrale.
Monitoraggio e continuità strutturale nell'infrastruttura completata
Superata la sezione interessata dalla Faglia Periadriatica, i cantieri procedono verso la posa dell'armamento ferroviario e l'installazione dei sistemi di sicurezza di livello ERTMS/ETCS Level 2, lo standard europeo per la gestione e il distanziamento dei convogli ad alta frequenza e alta velocità.
Il sistema di drenaggio continuo delle acque di infiltrazione rappresenta un altro capolavoro di ingegneria idraulica sotterranea. Le acque intercettate dall'ammasso roccioso vengono incanalate mediante pendenze gravitazionali nel cunicolo esplorativo e condotte ai portali esterno senza venire a contatto con le sostanze inquinanti derivanti dall'esercizio ferroviario. Tale separazione garantisce la protezione dei bacini idrici alpini e la preservazione degli standard ambientali dei territori attraversati.
L'esecuzione tecnica dello scavo nella Faglia Periadriatica dimostra la maturità raggiunta dall'ingegneria geotecnica contemporanea: il connubio tra indagine geologica avanzata, supporto di scavo dinamico e precisione di guida delle TBM ha permesso di domare una delle aree tettonicamente più attive e complesse dell'intero continente europeo, posizionando il valico del Brennero al centro della logistica strutturale dei prossimi decenni.
